Montovaná stavba nemusí být vždy dřevěná

Montovaná stavba je jednou z propracovaných moderních technologií (nejen) pro stavbu rodinného domu, která pomáhá šetřit starosti a čas. Ale pozor, montovaná stavba se nemusí rovnat dřevostavba. Pokud je vám rychlost výstavby u dřevostaveb sympatická, ale raději byste bydleli v domě, který má vlastnosti cihlového domu, pak jsou tu přesně pro vás montované domy z keramického betonu.

Keramický beton totiž kromě příjemného vnitřního klima obdobného jako u cihlových domů přináší také další nesporné výhody při stavbě i užívání domu.

Chytrá technologie pro stavbu rodinného domu

Dům jedním tahem (DJT) nabízí velmi rychlý a léty prověřený způsob výstavby domů z velkoplošných dílců z keramického betonu (Liaporbetonu) s minimem mokrých procesů. Keramický LiaporBeton se vyznačuje vysokou pevností a žáruvzdorností. Oproti běžnému betonu má navíc také velmi nízkou objemovou hmotnost a skvělé izolační vlastnosti, takže dům bude mít velmi nízké nároky na vytápění. Má také příznivé vlhkostní parametry. Provedení konstrukce, složené z jednotlivých dílců z LiaporBetonu, snižuje riziko tepelných mostů. Díky těmto a mnoha dalším výhodám ušetříte cenný čas při výstavbě a spoustu peněz nejen při realizaci domu, ale také při jeho užívání.

Vyberte si z 25 typových domů, které si lze přizpůsobit podle vlastních představ. Typový projekt k domu získáte při objednávce stavby od Dům jedním tahem zcela zdarma.

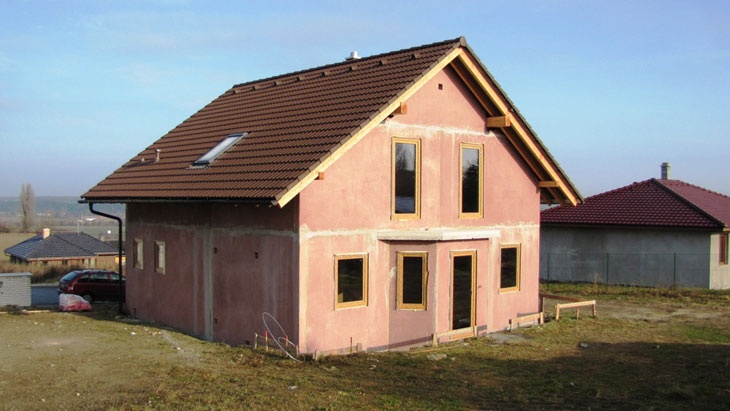

Průběh výstavby – hrubá stavba za 4 dny

Po tom, co si vyberete některý z typových domů a do projektu budou zapracovány případné úpravy dle vašich přání, vyrobí se všechny obvodové dílce a vnitřní příčky. U patrových domů je součástí dodávky hrubé stavby také betonové schodiště a monolitický strop.

  • Stavba Domu jedním tahem začíná na připravené základové desce, kterou si můžete zrealizovat předem sami nebo ji nechat na DJT.
  • Realizace hrubé stavby patrového domu trvá pouhé 4 dny:
    • 1. den: montáž stěn v přízemí, montáž dílců polostropu a schodiště, zalití styků
    • 2. den: odšalování spár a začištění, dokončení pokládky vrchní výztuže, zašalování schodů a otvorů, betonáž stropu – poté následuje technologická přestávka (7-10 dnů dle klimatických podmínek), aby mohl strop vytvrdnout
    • 3. den: montáž stěn 2.NP, zašalování svislých a vodorovných spár + zabetonování
    • 4. den: ukončení výstavby hrubé stavby, odstranění stojek, předání staveniště.
    Realizace hrubé stavby přízemního domu trvá pouhé 2 dny.
  • Na stavbě bude čisto, žádné dodatečné sekání instalací, řezání drážek, broušení apod. Drážky a prostupy v dílcích pro rozvody topení, vody a kanalizace a příprava pro rozvod elektřiny včetně krabiček, jsou integrovány do jednotlivých dílců již ve výrobě. V případě potřeby lze však do snadno opracovatelného keramického betonu provést dodatečné úpravy.
  • Dílce mají z výroby hladký povrch. Pro konečnou vnitřní úpravu hladké strany dílce (od formy) stačí pouze stěrka. U hrubé strany dílce (ručně hlazené) lze použít jednovrstvou sádrovou omítku. Toto řešení přináší značnou úsporu v provedení omítek oproti zděným konstrukcím.
  • Nespornou výhodou technologie Domu jedním tahem je, že při realizaci hrubé stavby probíhá minimum mokrých procesů, což umožňuje nastěhování do domu ihned po finálním dokončení výstavby.

Video ze stavby Domu jedním tahem - Helena

Hrubá stavba, která by vám jinak zabrala týdny, bude hotova do čtyř pracovních dnů. Navíc se zárukou výrobce.

Dům k dokončení do 2 měsíců

Další možností, kterou DJT nabízí, je převzít dům ve fázi „dům k dokončení“. Stavba domu do této fáze realizace netrvá déle než 2 měsíce. Po realizaci základové desky a hrubé stavby (popsané výše) následuje montáž krovu a pokládka střešní krytiny s příslušnými doplňky a okapovým systémem Bramac (30 let záruka na střešní tašky, 15 let záruka na kompletní střešní systém). Po osazení oken a vchodových dveří vám bude předán klíč k uzavřenému domu pro dokončení stavby. Po předání domu k dokončení na vás zbudou už jen méně náročné řemeslnické práce. Ve stěnách jsou již připraveny drážky pro rozvody, stěny hladké, takže dům dokončíte s daleko menší pracností a náklady pomocí známých a zručných řemeslníků ve svém okolí.

Nastěhovat se můžete za 6 měsíců! Dům lze dokončit do 6 měsíců od zahájení výstavby. Díky minimu mokrých procesů stavba nepotřebuje „vymrznout“ přes zimu a je ihned po dokončení připravena k nastěhování.

Chcete vidět, jak se bydlí v domech jedním tahem? Navštivte s námi výrobu, probíhající stavby i již obydlené domy. Více informací najdete na dumjednimtahem.cz.
